高压细水雾灭火系统施工方案

来源:未知作者:高压细水雾厂家 发布时间:2018-03-01 15:27:38 点击: 0
根据现场环境参数设计使用何种高压细水雾灭火系统、水箱选型、补水泵选型等。

系统组成:高压泵组、补水增压装置、不锈钢水箱、开式分区控制阀、细水雾开式喷头、供水系统、不锈钢管道、阀门等组成。
技术要求:高压细水雾系统的官网系统必须采用具有抗腐蚀能力的不锈钢管,因为一旦出现锈蚀,管路上的锈蚀淤积物就会堵塞喷头,导致系统失效,官网系统的清洁度对于高压细水雾系统来说是至关重要的,因此管道安装好后必须严格进行冲洗、试压、吹扫。管道均采用氩弧焊。
编制依据:
《中华人民共和国工程建设标准强制条文》有关规定
《建筑设计防火规范》GB50016-2014
《建筑给水排水设计规范》GB50015-2003
各省的《细水雾灭火系统设计、施工验收规范》

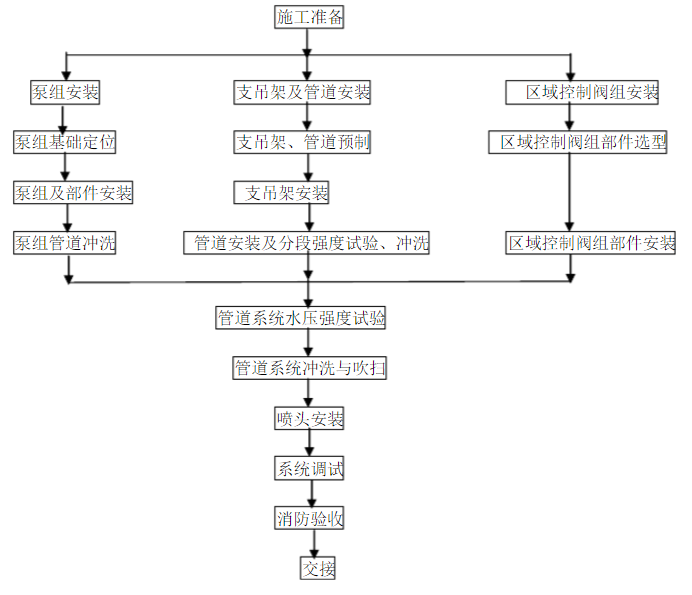

施工工艺流程及操作要点


施工准备:
1、高压细水雾系统的施工人员经项目部培训,结合泵组式高压细水雾系统的工作原理及泵项目的设计要求,编制详细的技术交底,在施工作业前进行交底,保证交底到位。所有焊接人员必须持证上岗。
2、施工前交流弧焊机、氩弧焊机、切割机具、检测设备、试压泵等设备到位,并验收合格。
3、对采用的组件、管件、管材及其他设备材料施工前进行检验试验,符合设计要求和相关验收规范的规定,相关检测报告、质量证明书、合格证和检验等记录应保持齐全。
4、施工前施工图、产品技术资料、施工工艺标准及验收规范等有关技术文件齐全,施工人员熟悉施工图纸,明确施工要求及注意事项。
5、施工现场清理干净,保持适宜的施工环境。

施工措施及质量要点:
1、泵组安装,首先应由甲方提交土建基础检查合格记录,由安装单位进行基础验收和复测,将主要尺寸线(中心线、标高)标于基础上,基础外观不应有裂纹、蜂窝、露筋等缺陷,集合尺寸应符合股份要求;设备进场后由安装技术人员会同甲方及监理单位代表共同进行,检查箱号、箱数及包装情况,检查名称、型号和规格是否符合设计要求,并做好会签记录。根据技术资料要求,向安装工人进行技术和安全交底。设备吊装就位应不得使设备受损,设备安装就位应符合设备技术文件的规定,设备固定后严禁在设备上踩踏。验收合格后进行单机拭运转。
2、管道安装,施工前进行图纸会审,确保管道不与土建结构不想矛盾,间距合理;安装前强力管道内部杂物,合理安排施工顺序,施工技术人员必须持证上岗,管道采用氩弧焊的焊接工艺进行焊接,并对焊缝进行外观检查做好记录。
3、细水雾喷头安装,喷头安装时逐个核对型号、规格和喷口方向,采用专业管件,材料应符合设计要求,不得对喷头进行拆装、改动,安装时使用专业工具,喷头与吊顶、门窗、洞口、墙面间距应符合设计要求,安装前系统的管道严格进行冲洗及吹扫,避免堵塞。
 4、管道试验,管道安装完毕后,根据现场实际情况逐步分区进行水压强度试验,每个分区试验一次,主干管试压一次,水压强度试验压力为系统强度的1.5倍,保压时间为10min,管道上水从管道最低点缓慢冲入,试验管段最高点及末端设置排气阀,按要求配备好试验用具,对不能试验的设备、仪表、阀门应加以隔离或拆除,水压强度试验完成后,进行吹扫,采用压缩空气,对排放口的管道进行临时固定,安装临时管道把排除气体引到室外安全区域,吹扫以先主管后支管进行,吹扫过程中采用白布检查,至无铁锈、灰尘、水渍及其他赃物为合格。
